Il est relativement facile d'installer des pieux vissés en dessous d'un cabanon existant. En étant deux personnes, le travail peut être fait en environ 5 heures. Mon taux horaire pour faire ce travail est de $50

Cabanon sur bloc de béton

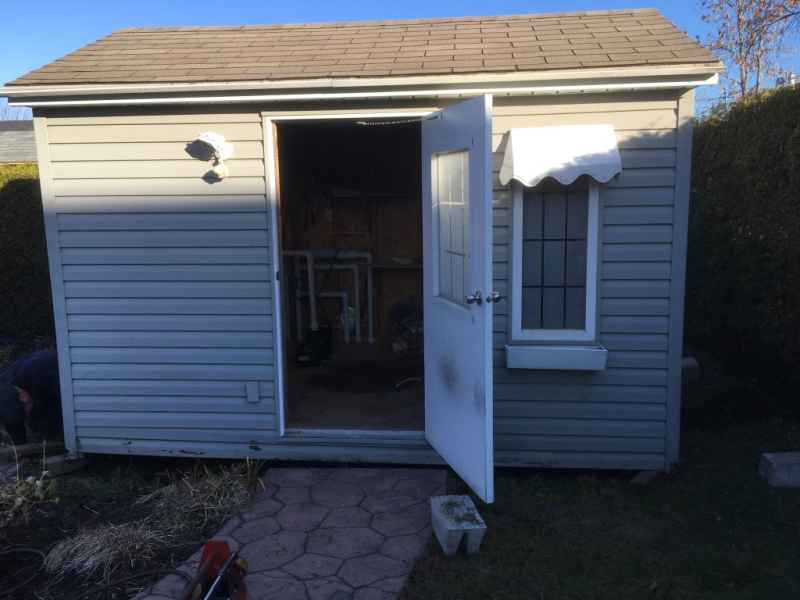

1er étape: Soulever le cabanon est l'étape que le client peut faire lui-même avant mon arrivé s'il le désire. Il suffit de soulever le cabanon d'environ de 8 à 10 po. du sol. Je dispose d'équipement spécialisé pour ce faire comme cette photo l'indique.

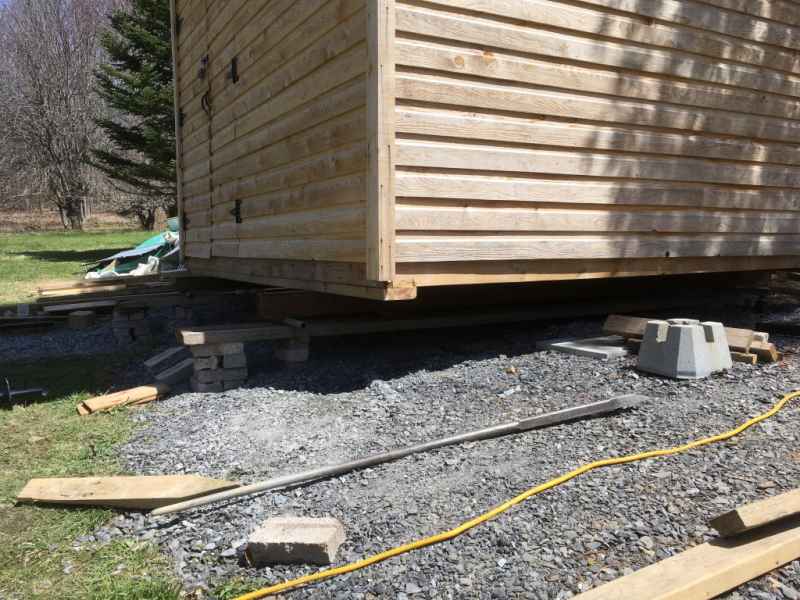

1er étape soulever le cabanon

2e étape :Poser le cabanon sur des blocs temporaires pour installer les madriers ainsi que les poutrelles et les rouleaux.

Les rouleaux doivent être à 90 degrés avec les poutrelles.

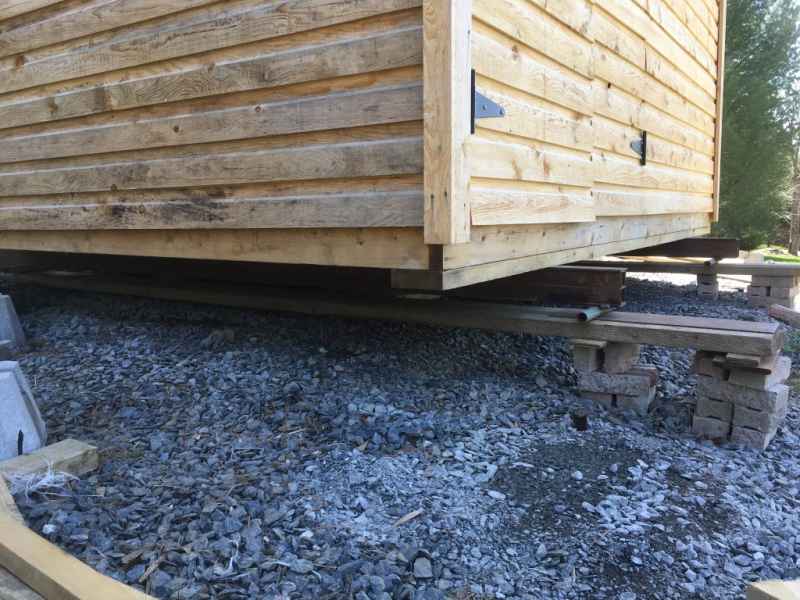

2e etape deposer le cabanon sur des bloc temporaire

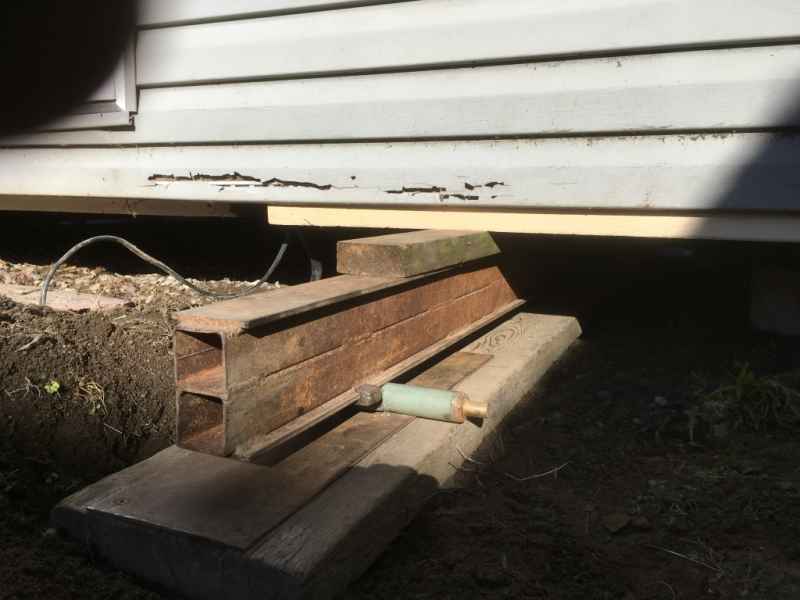

3e étape: Installer les madriers, rouleaux et poutrelles ces pièces serviront à déplacer le cabanon. Les poutrelles doivent être relativement de niveau mais assez parallèles.

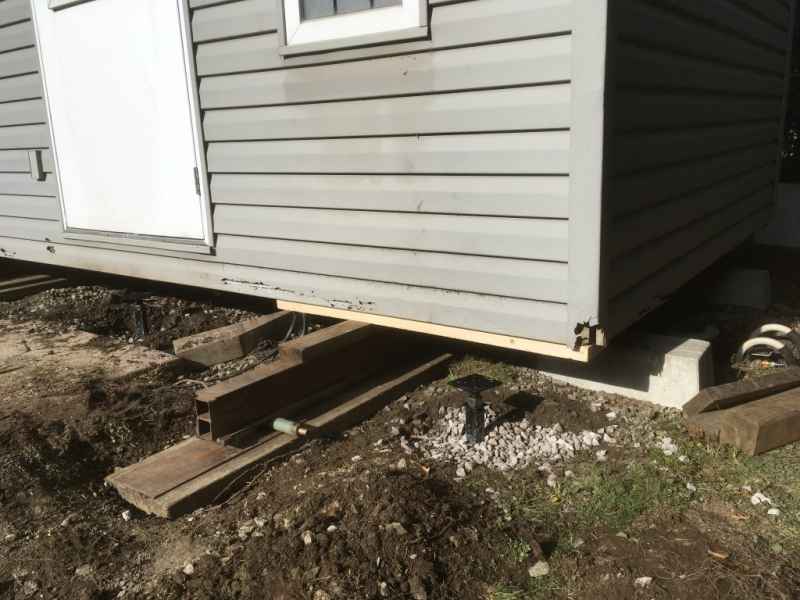

3e étape installer les madrier rouleaux et poutrelle

4e étqpe: Les rouleaux doivent être à 90 degrés avec les poutrelles pour que le cabanon reste en ligne avec les madriers.

3e etape les rouleaux doivent etre à 90 degrés avec la poutrelle

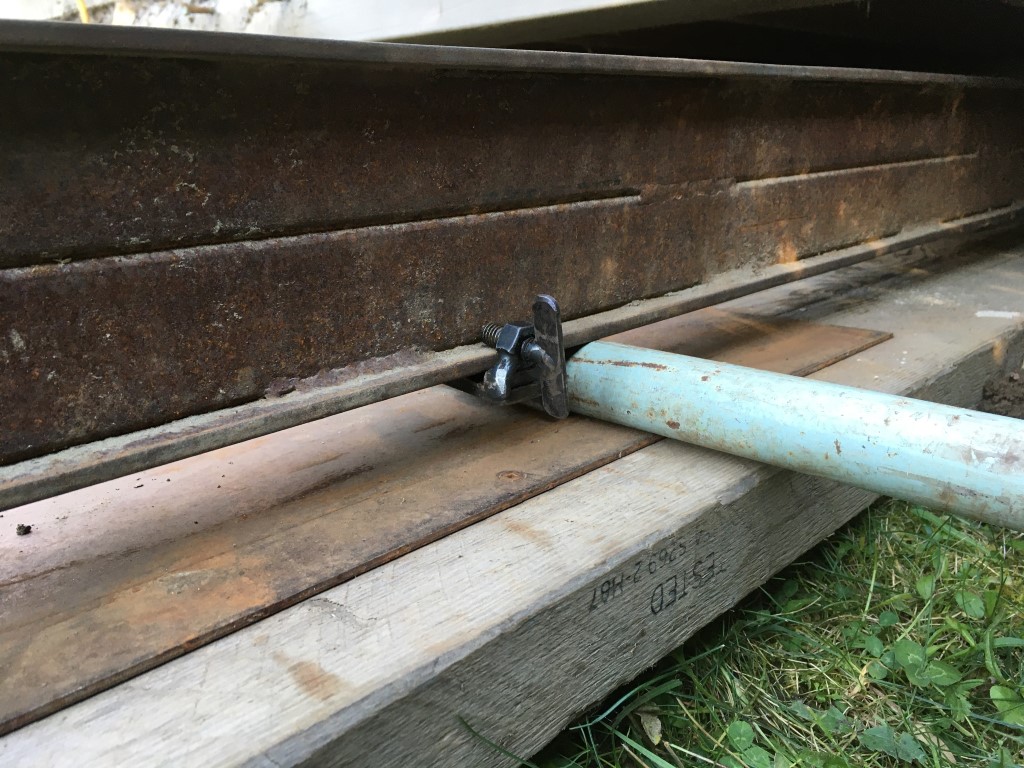

5e étape: les rouleaux se bloquent avec une barrure pour la sécurité advenant que le cabanon parte à rouler de lui-même.

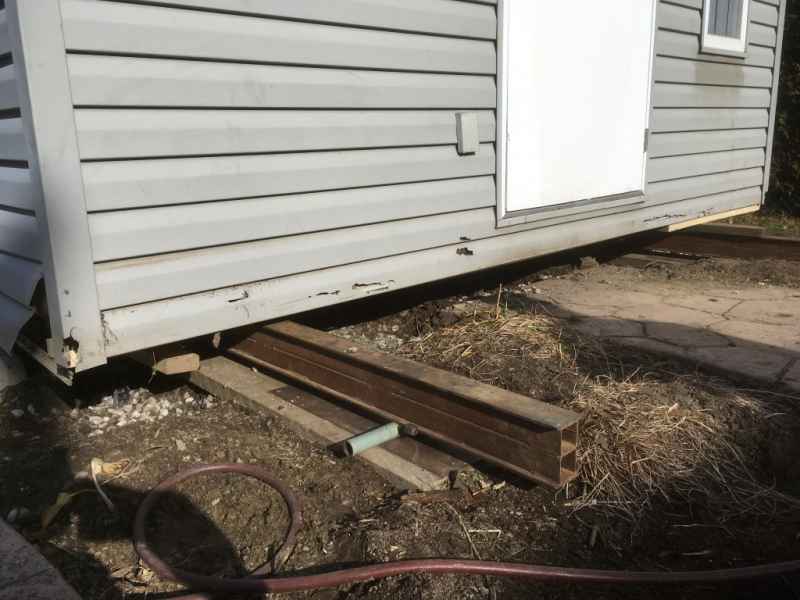

3e etape les rouleaux se bloque nt avec une barrure amovible

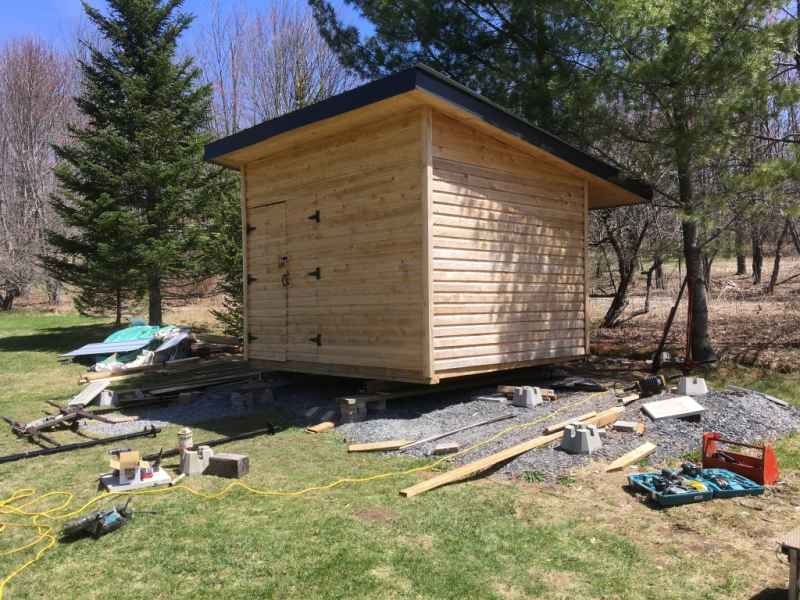

6e étape: Le cabanon est prêt à être déplacer.

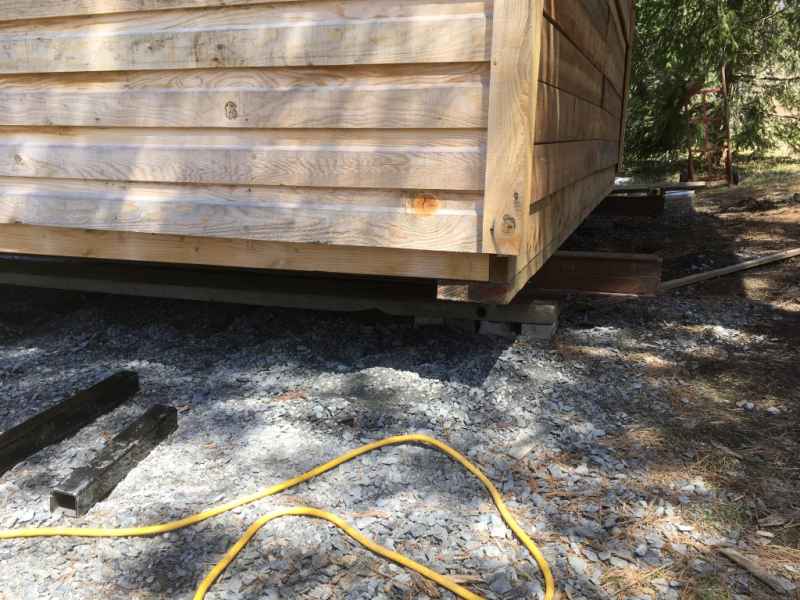

3e etape le cabanon es t prêt à être roulé

7e étape: L'emplacement des pieux est marqué avant de déplacer le cabanon.

6e etape l emplacement des pieux est marqué avant de le déplacer

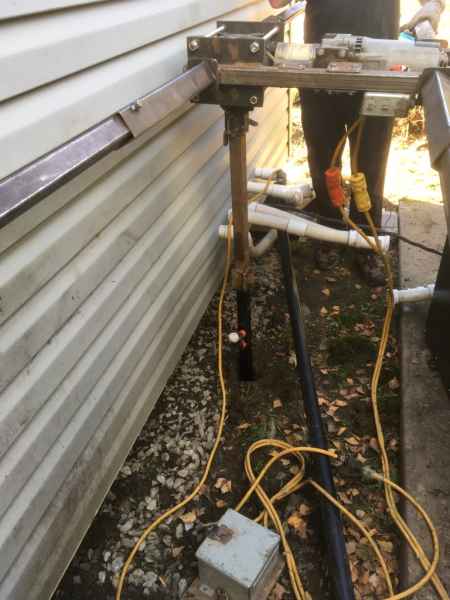

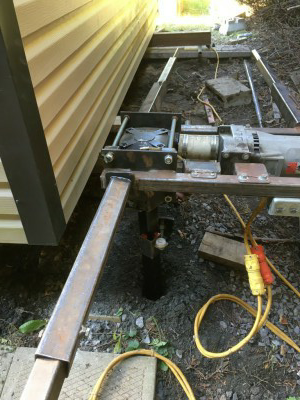

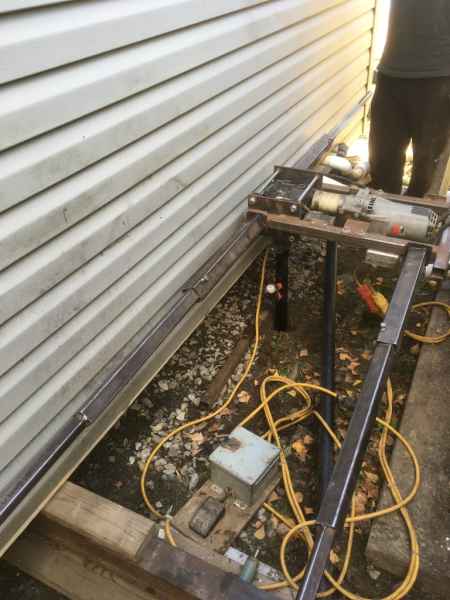

8e étape: Le cabanon est roulé et les pieux sont installés d'un côté. Cette étape ne nécessite qu'un déplacement de 10 à 12 pouces. Cette machine fonctionne sur le même principe qu'une tarière mais tourne plus lentement. La machine est très compacte et peut installer un pieu vissé à environ 6 pouces d'une structure. Notez qu'une pédale contrôle la marche de la machine, advenant une perte d'équilibre suite à ce qu'une roche bloque la rotation du pieu, le fait d'enlever le pied de la pédale arrête la machine. Les poignées de cette machine peuvent être transférées au bout (derrière le moteur) de la machine pour pouvoir aller dans un coin.

7e etape le cabanon est roule et les pieux sont installéssss

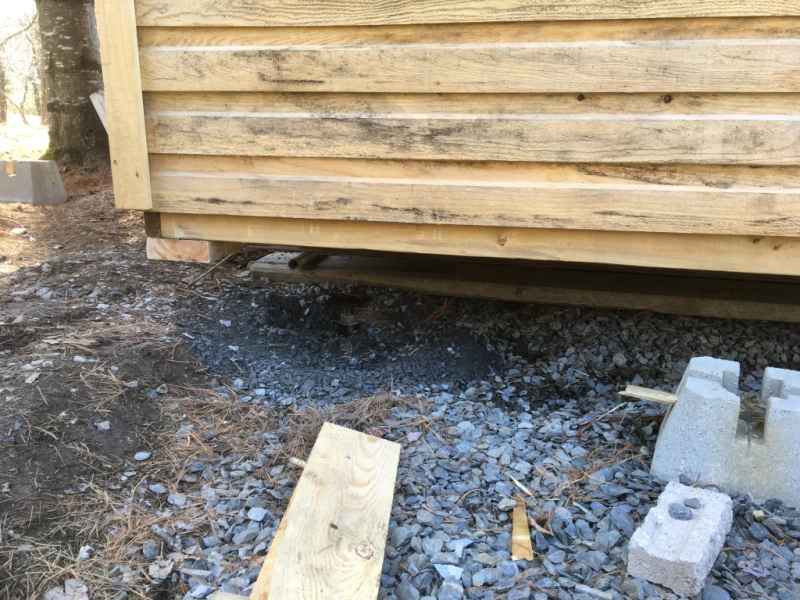

9e étape: Le pieu est coupé et compacté. Ce client possède un terrain qui est situé sur un cap de rock ce qui fait que les pieux n'ont pas pu être installés sur leur pleine longueur. Ils ont été installés jusqu'au rock puis coupés à la longueur requise. Afin de stabiliser les pieux de cabanon, de la terre est enlevée au pourtour des pieux et remplacée par un gravier et ensuite compacté au compacteur que le pieu ait pénétré en entier ou non

8e étape le pieux est coupé st compacté

10e étape: Les réglages sont installéssss avant de rouler le cabanon de l'autre côté. Cette étape est importante puisque une fois que le cabanon est au dessus des pieux il est pratiquement impossible d'installer les réglages qui font 8 po. il faut donc les installer avant de mettre le cabanon à sa position originale.

9e étape les réglages sont installéssss avant de rouler le cabanon de l autre coté

11e étape: Le cabanon est roulé de l'autre coté. On aperçoit le pieu en dessous de la structure.

10e etape le cabanon est roullé de l autre coté

12e étape: Les pieux sont installés de l'autre côté du cabanon de la même façon que du premier côté.

12

13e étape: Le cabanon est roulé à sa position originale et déposé sur les pieux, ensuite il est mis au niveau.

12e étape le cabanon est roulé èa sa position originale et déposé et nivelé

14e étape: Les tire-fonds sont installés sur les réglages pour stabiliser le cabanon contre les forces horizontales.

13e etape les tires fonds sont installésss sur les réglages
